Thời gian chuyển nguồn ATS bao lâu là phù hợp không có một con số cố định áp dụng cho mọi công trình. Theo dữ liệu Makawa đã công bố, thao tác đóng/cắt tiếp điểm của bản thân tủ ATS chỉ dưới 1 giây, nhưng tổng thời gian cấp điện lại bằng máy phát thường 10–15 giây, vì còn cần thời gian khởi động và ổn định nguồn. Tải nhạy cảm cần kết hợp thêm UPS.
Nhiều chủ đầu tư khi lắp hệ thống máy phát điện kết hợp tủ ATS kỳ vọng điện sẽ có lại gần như ngay lập tức khi mất điện lưới. Thực tế vận hành cho thấy điều này không chính xác nếu hiểu “chuyển nguồn” là thao tác của riêng tủ ATS. Tổng thời gian tải bị gián đoạn phụ thuộc vào chuỗi sự kiện: phát hiện mất điện, khởi động máy phát, ổn định điện áp/tần số, rồi mới đến bước đóng tải của ATS.
Bài viết dưới đây giúp chủ đầu tư, kỹ sư M&E, phòng kỹ thuật nhà máy, bệnh viện và tòa nhà hiểu đúng cấu trúc thời gian chuyển nguồn, xác định mức phù hợp theo từng loại tải, và biết khi nào bắt buộc phải có thêm UPS thay vì chỉ trông vào ATS.
1/ Thời gian chuyển nguồn ATS là gì?
Thời gian chuyển nguồn ATS là khoảng thời gian hệ thống chuyển tải từ nguồn điện lưới sang nguồn máy phát điện (hoặc ngược lại) khi có sự cố. Đây là khái niệm hay bị gộp nhầm thành một con số duy nhất, trong khi thực tế gồm nhiều mốc khác nhau.
| Mốc thời gian | Ý nghĩa | Con số tham khảo (đã xác nhận trên hệ thống Makawa) |
|---|---|---|
| Thời gian đóng/cắt tiếp điểm của tủ ATS | Thao tác cơ khí/điện của riêng thiết bị chuyển mạch | Dưới 1 giây |
| Thời gian trễ phát hiện mất điện | ATS chờ xác nhận mất điện thật, tránh tác động nhầm do sụt áp thoáng qua | Theo cài đặt của bộ điều khiển |
| Thời gian khởi động máy phát | Từ lúc nhận tín hiệu Start đến khi động cơ nổ máy | Theo tình trạng ắc quy, bộ khởi động |
| Thời gian ổn định điện áp/tần số | Máy phát đạt điều kiện cho phép trước khi được phép nhận tải | Theo bộ điều tốc, AVR |
| Tổng thời gian tải bị gián đoạn thực tế | Từ lúc mất điện lưới đến khi tải nhận điện ổn định từ máy phát | Thường 10–15 giây |
Trong thực tế công trình, người vận hành quan tâm đến dòng cuối — tổng thời gian gián đoạn thực tế — chứ không phải riêng tốc độ đóng/cắt của thiết bị.

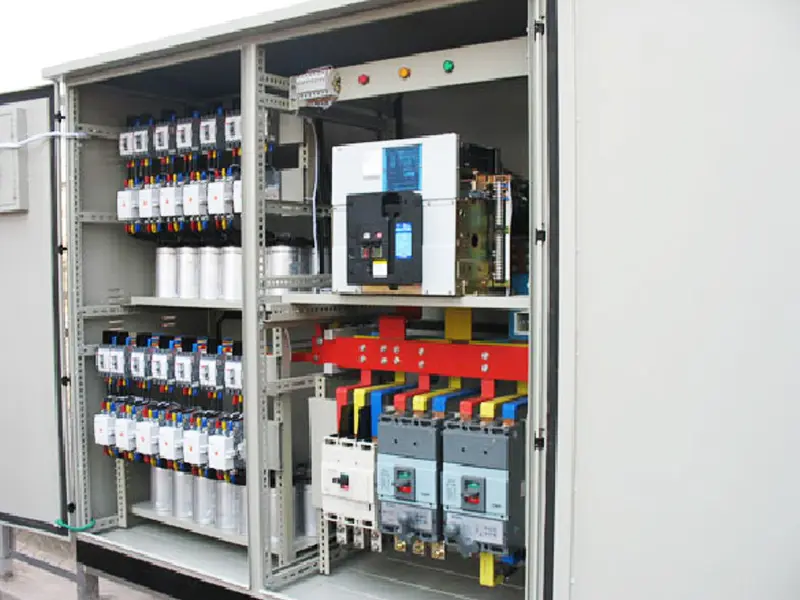

2/ Quy trình ATS chuyển nguồn khi mất điện lưới diễn ra thế nào?
Chuỗi sự kiện khi điện lưới mất, theo đúng trình tự vận hành thực tế:

- ATS giám sát liên tục điện áp, tần số của nguồn điện lưới.
- Điện lưới mất, sụt áp hoặc mất pha.
- ATS chờ hết thời gian trễ đã cài đặt để tránh tác động nhầm do sự cố thoáng qua.
- ATS gửi tín hiệu khởi động (Start) đến bộ điều khiển máy phát.
- Máy phát khởi động.
- Bộ điều khiển kiểm tra điện áp và tần số máy phát đã đạt ngưỡng cho phép chưa.
- Khi nguồn máy phát ổn định, ATS mới đóng tiếp điểm chuyển tải sang máy phát.
- Khi điện lưới phục hồi, ATS chờ thêm thời gian ổn định trước khi chuyển trả.
- ATS chuyển tải về điện lưới.
- Máy phát chạy làm mát rồi mới dừng — không dừng đột ngột.
Toàn bộ chuỗi này, không phải riêng bước 7, mới là thứ quyết định tổng thời gian tải bị mất điện.
3/ ATS có chuyển nguồn ngay lập tức không?
Không nên hiểu ATS trong hệ thống máy phát điện là cấp điện tức thời. Bản thân thao tác đóng/cắt của ATS diễn ra dưới 1 giây, nhưng máy phát điện cần thời gian khởi động và ổn định trước khi ATS được phép cho tải nhận điện. Nếu công trình có tải không được phép mất điện dù chỉ vài giây, cần bổ sung UPS hoặc giải pháp nguồn liên tục để duy trì điện trong lúc chờ máy phát.
Phân biệt ba lớp thiết bị hay bị nhầm vai trò với nhau:
- ATS — tự động chuyển nguồn, không tự tạo ra điện.
- UPS — duy trì điện liên tục cho tải trong thời gian ngắn, đúng lúc máy phát chưa kịp cấp.
- Máy phát điện — nguồn dự phòng chính, cấp điện dài hơn nhưng cần thời gian khởi động.

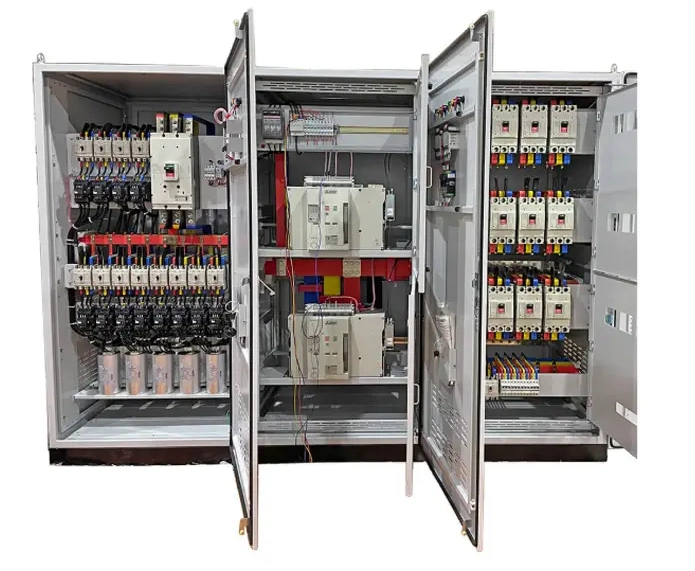

4/ Thời gian chuyển nguồn ATS bao lâu là phù hợp?
Không có một mốc thời gian cố định áp dụng cho mọi nhà máy, bệnh viện hoặc tòa nhà. Con số 10–15 giây là mức tổng thời gian phổ biến của một hệ thống ATS + máy phát điện vận hành, bảo trì đúng cách — nhưng “phù hợp” hay không còn tùy vào việc tải đó có chịu được gián đoạn 10–15 giây hay không.

Có thể phân tích theo nhóm tải:
- Tải thông thường (chiếu sáng khu phụ, ổ cắm văn phòng) — chấp nhận được gián đoạn 10–15 giây.
- Tải sản xuất liên tục — cần đánh giá riêng theo đặc tính dây chuyền, không suy diễn chung.
- Tải kho lạnh — phụ thuộc khả năng giữ nhiệt của hệ thống, cần xem thiết kế cụ thể.
- Tải CNTT/server — thường không chấp nhận được gián đoạn cấp giây, cần UPS.
- Tải y tế hoặc an toàn cháy nổ — cần thiết kế nguồn dự phòng riêng theo tiêu chuẩn áp dụng, không chỉ dựa vào thời gian ATS.
Không có kết luận cứng nếu chưa đối chiếu với hồ sơ thiết kế và tiêu chuẩn áp dụng cho từng công trình cụ thể.
4.1/ Thời gian chuyển nguồn phù hợp cho nhà máy sản xuất là bao nhiêu?
Với nhà máy, câu hỏi cần trả lời trước là: dây chuyền có thể dừng trong 10–15 giây mà không hỏng phôi, không lỗi chương trình điều khiển hay không.
| Nhóm tải nhà máy | Chịu được gián đoạn 10–15 giây? | Khuyến nghị |
|---|---|---|
| Chiếu sáng nhà xưởng | Có | ATS + máy phát là đủ |
| Bơm, quạt, motor thông thường | Thường có | ATS + máy phát, xem lại dòng khởi động motor |
| PLC, SCADA, máy chủ điều khiển | Thường không | Nên có UPS trước ATS |
| Dây chuyền đóng gói, CNC đang chạy chu trình | Cần đánh giá riêng | Có thể cần UPS cho phần điều khiển, ATS cho phần động lực |
| Kho lạnh | Tùy hệ thống cách nhiệt và yêu cầu nhiệt độ | Xác nhận với đơn vị thiết kế lạnh |
4.2/ Thời gian chuyển nguồn phù hợp cho bệnh viện cần lưu ý gì?
Bệnh viện có nhiều nhóm tải với mức độ quan trọng rất khác nhau — không thể trả lời chung cho toàn bộ công trình bằng một con số.
Một số tổ chức đánh giá công trình y tế, ví dụ tiêu chuẩn JCI Accreditation, đặt yêu cầu nguồn dự phòng cho hệ thống quan trọng phải khôi phục trong thời gian không quá 10 giây — đây là mức yêu cầu riêng cho hệ thống được đánh giá theo tiêu chuẩn đó, không mặc nhiên áp dụng cho mọi bệnh viện nếu không có hồ sơ thiết kế xác nhận cụ thể.
Các nhóm tải cần xem xét riêng tại bệnh viện:
- Chiếu sáng khu vực quan trọng (phòng mổ, hồi sức).
- Hệ thống CNTT, server, mạng nội bộ.
- Thiết bị y tế có yêu cầu nguồn liên tục theo khuyến cáo nhà sản xuất.
- Bơm, thông gió, hệ thống kỹ thuật tòa nhà.
- Hệ thống an toàn, báo cháy, PCCC theo thiết kế được duyệt.
Lưu ý kỹ thuật: với bệnh viện, câu hỏi đúng không phải “ATS chuyển nguồn bao lâu”, mà là “từng nhóm tải được phép mất điện trong bao lâu, và nhóm nào bắt buộc phải có UPS hoặc nguồn liên tục”. Đây là quyết định thuộc về thiết kế điện của công trình, cần đơn vị tư vấn thiết kế chuyên ngành y tế xác nhận.
4.3/ Thời gian chuyển nguồn cho tòa nhà, khách sạn, trung tâm thương mại nên tính thế nào?
Tải tòa nhà thường gồm thang máy, bơm, chiếu sáng, hệ thống thông gió, camera, mạng, kiểm soát ra vào.
| Nhóm tải tòa nhà | Chịu được gián đoạn 10–15 giây? | Gợi ý nguồn dự phòng |
|---|---|---|
| Chiếu sáng hành lang, khu công cộng | Có, nên có đèn sự cố song song | ATS + máy phát |
| Thang máy | Cần logic cứu hộ riêng, không tự suy diễn | Theo thiết kế thang máy, phối hợp đơn vị thang máy |
| Camera, BMS, server tòa nhà | Thường không | UPS + máy phát |
| Bơm nước, bơm PCCC | Theo yêu cầu thiết kế PCCC đã duyệt | Nguồn dự phòng theo hồ sơ PCCC |
| Hệ thống văn phòng thông thường | Có | ATS + máy phát |
5/ Những yếu tố nào ảnh hưởng đến thời gian chuyển nguồn ATS?
Thời gian trễ phát hiện mất điện — cài quá ngắn khiến ATS tác động nhầm khi lưới chỉ chập chờn thoáng qua; cài quá dài kéo dài thời gian mất điện không cần thiết.
Thời gian khởi động máy phát điện — phụ thuộc tình trạng ắc quy, bộ đề, nhiên liệu và lịch bảo trì. Máy bảo trì kém có thể khởi động chậm hoặc không khởi động — xem thêm nguyên nhân cụ thể trong bài 7 nguyên nhân máy phát điện không nổ.
Thời gian ổn định điện áp và tần số — ATS chỉ nên đóng tải khi nguồn máy phát đạt điều kiện cho phép; phụ thuộc bộ AVR, bộ điều tốc và tải khởi động.
Thời gian chuyển mạch của thiết bị ATS — phụ thuộc loại thiết bị đóng cắt (contactor, MCCB, ACB).
Cấu hình bộ điều khiển ATS và máy phát điện — các mốc Auto Start/Stop, transfer delay, return delay, cooldown time, ngưỡng under/over voltage và frequency.
Tình trạng bảo trì của hệ thống — ắc quy yếu, bộ sạc bình hỏng, nhiên liệu bẩn, lọc tắc, tiếp điểm ATS kém đều làm tăng rủi ro chậm chuyển nguồn hoặc chuyển nguồn không thành công. Tham khảo thêm bộ sạc bình ắc quy máy phát điện là gì và các mã lỗi thường gặp trên bộ điều khiển DeepSea.
6/ Cài thời gian chuyển nguồn ATS quá nhanh có rủi ro gì?
- Máy phát chưa ổn định điện áp/tần số đã bị đóng tải.
- Điện lưới chỉ chập chờn cũng khiến ATS chuyển nguồn liên tục, gây hao mòn thiết bị đóng cắt.
- Tải motor lớn có thể gây sụt áp nếu chuyển quá sớm.
- Tăng nguy cơ lỗi điều khiển hoặc máy phát tự dừng do bảo vệ.
Không phải cứ chuyển càng nhanh càng tốt. Thời gian chuyển nguồn phải phù hợp với đặc tính tải và điều kiện ổn định thực tế của nguồn máy phát.
7/ Cài thời gian chuyển nguồn ATS quá chậm có rủi ro gì?

- Nhà máy gián đoạn sản xuất lâu hơn mức cần thiết.
- Tòa nhà mất các tải dịch vụ quan trọng (thang máy, bơm) lâu hơn dự kiến.
- Công trình đặc thù (bệnh viện, kho lạnh) có thể ảnh hưởng đến vận hành nếu vượt ngưỡng cho phép.
- UPS (nếu có) phải gánh tải lâu hơn thiết kế ban đầu, rút ngắn tuổi thọ pin.
8/ Khi nào cần kết hợp ATS với UPS?
ATS không thay thế UPS. UPS cần thiết khi tải không được phép mất điện, hoặc chỉ được phép gián đoạn cực ngắn — ngắn hơn nhiều so với 10–15 giây mà một hệ thống ATS + máy phát cần để khôi phục nguồn.
| Loại tải | ATS + máy phát | UPS | Ghi chú |
|---|---|---|---|
| Tải thông thường (chiếu sáng, ổ cắm) | Đủ dùng | Không bắt buộc | — |
| PLC, SCADA, hệ thống điều khiển | Cần | Nên có | Tránh lỗi chương trình khi mất điện đột ngột |
| Tải y tế nhạy cảm | Cần thiết kế riêng | Thường cần | Không tư vấn chung chung, cần hồ sơ thiết kế xác nhận |
| Server, thiết bị mạng, camera lưu trữ | Cần | Nên có | UPS gánh tải trong lúc chờ máy phát ổn định |
| Motor, bơm, quạt công suất lớn | Có thể dùng riêng ATS | Tùy hệ điều khiển | Cần xem dòng khởi động khi thiết kế |
9/ Checklist nào cần kiểm tra thời gian chuyển nguồn ATS tại công trình?
- Đã xác định rõ tải nào được cấp qua ATS.
- Đã phân nhóm tải theo mức độ quan trọng.
- Đã xác định tải nào bắt buộc cần UPS.
- Đã kiểm tra thời gian trễ phát hiện mất điện lưới.
- Đã kiểm tra thời gian khởi động thực tế của máy phát.
- Đã kiểm tra điều kiện điện áp/tần số trước khi ATS cho phép chuyển tải.
- Đã kiểm tra thời gian trễ chuyển tải sang máy phát.
- Đã kiểm tra thời gian trễ chuyển trả về điện lưới.
- Đã kiểm tra thời gian chạy làm mát máy phát trước khi dừng.
- Đã giả lập mất điện thực tế để chạy thử toàn bộ chuỗi ATS.
- Đã đo và ghi nhận tổng thời gian tải thực sự bị mất điện.
- Đã lập biên bản chạy thử/nghiệm thu chuyển nguồn.
- Đã hướng dẫn người vận hành phân biệt chế độ Auto và Manual.
10/ Makawa kiểm tra và tư vấn thời gian chuyển nguồn ATS theo quy trình nào?
- Tiếp nhận thông tin hệ thống máy phát điện, tủ ATS hiện có và danh sách tải ưu tiên.
- Rà soát sơ đồ điện một sợi và phương án chuyển nguồn hiện hữu.
- Phân loại tải: tải thông thường, tải quan trọng, tải cần UPS.
- Kiểm tra cài đặt ATS và các mốc thời gian trên bộ điều khiển máy phát.
- Giả lập mất điện lưới thực tế, đo thời gian khởi động và thời gian chuyển tải.
- Kiểm tra quá trình chuyển trả về điện lưới và thời gian chạy làm mát máy.
- Đề xuất điều chỉnh thời gian trễ, kế hoạch bảo trì hoặc nâng cấp thiết bị nếu cần.
Kết quả kiểm tra khác nhau theo từng công trình — không áp dụng một cấu hình chung cho mọi hệ thống.
Công trình của bạn đang dùng máy phát điện kết hợp tủ ATS nhưng chưa rõ thời gian chuyển nguồn đã phù hợp chưa? Gửi sơ đồ điện, model bộ điều khiển, công suất máy phát và danh sách tải ưu tiên để đội kỹ thuật Makawa hỗ trợ kiểm tra.
11/ Những sai lầm nào thường gặp khi đánh giá thời gian chuyển nguồn ATS?
- Cho rằng ATS là cấp điện tức thời.
- Không tính đến thời gian khởi động máy phát khi ước lượng tổng thời gian mất điện.
- Không kiểm tra thời gian ổn định điện áp/tần số trước khi cho tải nhận điện.
- Không phân nhóm tải quan trọng trước khi thiết kế hệ thống.
- Không dùng UPS cho tải không được phép mất điện.
- Cài thời gian trễ quá ngắn, gây tác động nhầm khi lưới chỉ sụt áp thoáng qua.
- Cài thời gian trễ quá dài, kéo dài gián đoạn không cần thiết.
- Không chạy thử giả lập mất điện thực tế trước khi bàn giao.
- Không đo và ghi nhận tổng thời gian mất điện thực tế sau lắp đặt.
- Bỏ qua bảo trì ắc quy và bộ sạc, khiến thời gian khởi động máy phát kéo dài dần theo thời gian.
Thời gian chuyển nguồn ATS phù hợp không thể xác định bằng một con số chung cho mọi công trình. Với hệ thống máy phát điện, tổng thời gian cấp điện lại thường ở mức 10–15 giây, còn bản thân thao tác đóng/cắt của tủ ATS chỉ dưới 1 giây — hai con số này hay bị nhầm lẫn với nhau. Nhà máy, bệnh viện, tòa nhà cần phân loại tải rõ ràng, xác định tải nào bắt buộc cần UPS, và chạy thử thực tế để xác nhận hệ thống hoạt động đúng như thiết kế.
Makawa Power tư vấn, cung cấp và kiểm tra hệ thống máy phát điện kết hợp tủ ATS công nghiệp cho nhà máy, bệnh viện, tòa nhà và công trình kỹ thuật. Liên hệ Makawa để được khảo sát, kiểm tra cài đặt thời gian chuyển nguồn và chạy thử hệ thống theo tải thực tế của công trình.
12/ Câu hỏi thường gặp (FAQ)
Thời gian chuyển nguồn ATS bao lâu là phù hợp?
Không có con số cố định cho mọi công trình. Tổng thời gian tải bị gián đoạn khi có máy phát điện thường 10–15 giây; mức này có phù hợp hay không phụ thuộc vào việc tải cụ thể có chịu được gián đoạn đó không.
Tủ ATS có chuyển nguồn ngay lập tức không?
Thao tác đóng/cắt của riêng tủ ATS dưới 1 giây, nhưng máy phát điện cần thời gian khởi động và ổn định trước khi ATS được phép cho tải nhận điện, nên tổng thời gian thực tế không phải tức thời.
Máy phát điện mất bao lâu để cấp điện khi mất điện lưới?
Thường 10–15 giây tính từ lúc mất điện đến khi tải nhận điện ổn định từ máy phát, gồm thời gian khởi động và thời gian ổn định điện áp/tần số.
Vì sao ATS đã tự động nhưng vẫn có khoảng gián đoạn vài giây?
Vì ATS chỉ chuyển tải sau khi máy phát đã khởi động và điện áp/tần số đạt ngưỡng cho phép — đây là khoảng thời gian vật lý cần thiết, không phải lỗi hệ thống.
Nhà máy nên cài thời gian trễ chuyển nguồn ATS bao lâu?
Cần dựa trên khả năng chịu gián đoạn của dây chuyền cụ thể, không có mốc chung. Tải điều khiển (PLC, SCADA) nên đánh giá riêng, có thể cần UPS thay vì chỉ dựa vào thời gian ATS.
CÔNG TY TNHH TBCN MAKAWA
- Địa chỉ: Tòa Audi, Số 8 Phạm Hùng, Phường Mễ Trì, Quận Nam Từ Liêm, Thành Phố Hà Nội
- Email: info@makawa.vn & makawa68@gmail.com
- Hotline: 0985 89 89 50 ( Mr.Sơn )
- Fanpage: https://www.facebook.com/makawapower/
- Zalo: https://zalo.me/1958618261315842874
- www.makawa.vn & makawa.com.vn
