Thử tải máy phát điện bằng load bank là cho tổ máy mang tải giả có kiểm soát để kiểm tra công suất và đốt cặn carbon. Cần thử khi nghiệm thu, sau đại tu, hoặc khi tải thực tế dưới 30% công suất. Mức thử theo mục đích: định kỳ từ 30%, nghiệm thu 25→100%, đốt cặn thường từ 75%.
Một kịch bản điển hình: tổ máy dự phòng nổ máy 10 phút không tải mỗi tuần, nhật ký ghi “đạt”, đến ngày mất điện thật thì khói trắng, tụt vòng tua và không bắt nổi tải. Bài này trả lời hai câu hỏi của người vận hành và người nghiệm thu: khi nào phải thử tải bằng load bank, và mỗi trường hợp thử ở bao nhiêu phần trăm tải, trong bao lâu.
1/ Thử tải bằng load bank là gì và khác gì chạy không tải?
Load bank (tải giả) là thiết bị tiêu thụ điện có điều khiển, đấu vào đầu ra của tổ máy để tạo tải theo từng nấc kW. Loại phổ biến nhất là load bank thuần trở: các thanh điện trở biến toàn bộ điện năng thành nhiệt, quạt công suất lớn thổi nhiệt ra ngoài. Loại trở-kháng có thêm cuộn cảm để tạo thành phần phản kháng, mô phỏng tải thực có hệ số công suất 0,8.
Bốn cách “chạy thử” thường bị gộp thành một, trong khi mỗi cách chứng minh một việc khác nhau:
| Cách chạy | Tải lên tổ máy | Chứng minh được | Không chứng minh được |
|---|---|---|---|
| Chạy không tải | Gần 0% | Khởi động được; điện áp và tần số không tải | Khả năng bắt tải; không đủ nóng để đốt cặn |
| Chạy tải thấp thực tế | Dưới 30% | Mạch cấp nguồn hoạt động | Khả năng mang tải cao; cặn vẫn tích lũy |
| Tải thật qua ATS | Theo phụ tải đang chạy | Chuỗi khởi động, chuyển nguồn, hồi phục | Không chỉnh được nấc tải; khó đạt 75–100% |
| Load bank | Theo nấc đặt trước | Công suất thực, độ ổn định điện áp và tần số, nhiệt độ, đốt cặn | Chuỗi chuyển nguồn ATS, nếu không đấu qua ATS |
Chạy thiếu tải có hại vì động cơ diesel không đạt nhiệt độ cháy tối ưu: nhiên liệu và dầu chưa cháy hết đọng thành cặn trong buồng đốt, turbo và ống xả (wet stacking). Cơ chế và dấu hiệu nhận biết đã được phân tích trong bài về máy phát điện chạy dưới tải kéo dài. Load bank là cách đưa động cơ trở lại vùng nhiệt độ làm việc để đốt phần cặn đó.
2/ Khi nào cần thử tải máy phát điện bằng load bank?
Có bảy tình huống nên đưa load bank vào kế hoạch:

- Nghiệm thu tổ máy mới (FAT/SAT). Xác nhận tổ máy phát đúng công suất cam kết trước khi ký nhận. Các hạng mục kiểm tra còn lại xem trong hướng dẫn kiểm tra trước khi giao nhận.
- Sau đại tu hoặc thay chi tiết lớn. Kim phun, bơm cao áp, turbo, đầu phát, AVR, bộ điều tốc: có lỗi chỉ lộ ra khi mang tải.
- Tải thực tế của công trình thấp. Nếu phụ tải hằng tháng không bao giờ chạm 30% kW định mức, thường do chọn dư công suất, tiêu chuẩn NFPA 110 yêu cầu bù bằng bài thử load bank hằng năm cho tổ máy diesel (chi tiết ở phần sau).
- Chỉ chạy thử không tải hoặc dưới 30% trong thời gian dài. Cặn đang tích lũy dù nhật ký ghi “đạt”.
- Có dấu hiệu đóng cặn. Khói trắng hoặc xanh khi tăng tải, dầu rỉ ở mặt bích ống xả, công suất tụt khi mang tải.
- Trước thời điểm rủi ro cao hoặc khi đổi cấu hình. Trước bão lụt, sự kiện lớn, hoặc khi thay ATS, thêm tổ máy hòa đồng bộ.
- Hồ sơ yêu cầu. Hợp đồng, chủ đầu tư, bệnh viện, trung tâm dữ liệu hoặc dự án FDI viện dẫn tiêu chuẩn thử.
Không nên thử khi còn cảnh báo lỗi chưa xử lý, thiếu dầu bôi trơn hoặc nước làm mát, có rò rỉ nhiên liệu, ắc quy yếu, thông gió phòng máy chưa đạt, hoặc chưa có phương án an toàn điện cho khu vực đặt load bank.
Thử tải nên là một dòng cố định trong kế hoạch bảo trì máy phát điện công nghiệp hằng năm, cùng với thay dầu, thay lọc và kiểm tra ắc quy, thay vì chờ có sự cố mới tính.
3/ Thử tải máy phát điện bao nhiêu % tải là đúng?
Không có một con số duy nhất. Mức tải phụ thuộc mục đích thử, và nhầm mục đích là cách dễ nhất để có biên bản “đạt” mà tổ máy vẫn hụt hơi khi chạy thật. Bảng dưới lấy % theo kW định mức của tổ máy.
| Mục đích | Mức tải | Thời lượng | Căn cứ |
|---|---|---|---|
| Chạy định kỳ hằng tháng (tổ máy dự phòng) | Từ 30%, hoặc đủ để đạt nhiệt độ khí xả tối thiểu hãng quy định | Ít nhất 30 phút | NFPA 110 (thông lệ áp dụng) |
| Thử bù hằng năm khi tải thật thường dưới 30% (diesel) | Bậc thang 25% → 50% → 75% | 30 + 30 + 60 phút, tổng 2 giờ | NFPA 110, ấn bản cũ (xem phần sau về ấn bản) |
| Nghiệm thu tổ máy mới | 25% → 50% → 75% → 100%; thêm 110% nếu rating Prime và hợp đồng yêu cầu | Theo hợp đồng; thông lệ trong nước 10–60 phút mỗi nấc, có hồ sơ yêu cầu 1 giờ mỗi nấc | Hợp đồng, chủ đầu tư, thông lệ nhà cung cấp |
| Sau đại tu hoặc thay chi tiết chính | Bậc thang đến mức vận hành, thường 75–100% | Đủ để nhiệt độ ổn định ở nấc cao nhất | Hướng dẫn của hãng và đơn vị đại tu |
| Xử lý đóng cặn | Tải cao, thường từ 75% | Thông lệ 1–4 giờ, đến khi nhiệt độ khí xả và nước làm mát ổn định | Thông lệ; manual của hãng quyết định |
| Thử quá tải ngắn | 110% | Khoảng 10 phút | Chỉ khi datasheet cho phép |
Nấc 110% chỉ áp dụng khi tổ máy có rating Prime cho phép quá tải ngắn. Với tổ máy chỉ có rating Standby, hãy đối chiếu datasheet trước; cách phân biệt hai rating xem ở bài Prime Power và Standby Power.
Ba điều cần nhớ khi đọc bảng:
- % tính trên kW (công suất tác dụng), không phải kVA. Quy đổi: kW = kVA × cosφ, với cosφ thường là 0,8.
- Tăng tải theo nấc và chờ nhiệt độ nước, dầu, khí xả ổn định ở mỗi nấc rồi mới tăng tiếp; không đóng thẳng 100%.
- Nghiệm thu chứng minh năng lực, thử định kỳ chứng minh độ sẵn sàng. Hai việc dùng cùng thiết bị nhưng đích khác nhau.
Ví dụ với tổ máy 500kVA, cosφ 0,8: công suất định mức là 500 × 0,8 = 400 kW. Các nấc tải là 100 kW (25%), 200 kW (50%), 300 kW (75%), 400 kW (100%) và 440 kW (110%). Mốc 30% hằng tháng là 120 kW. Nếu phụ tải lớn nhất đo được khi chạy thử chỉ 90 kW (22,5%), tổ máy chưa đạt mốc 30%, còn thiếu 30 kW. Có hai hướng xử lý, chọn theo yêu cầu của tiêu chuẩn hoặc hồ sơ áp dụng: nâng tải buổi chạy hằng tháng lên 120 kW bằng cách thêm tải giả, hoặc thực hiện bài thử bậc thang hằng năm.

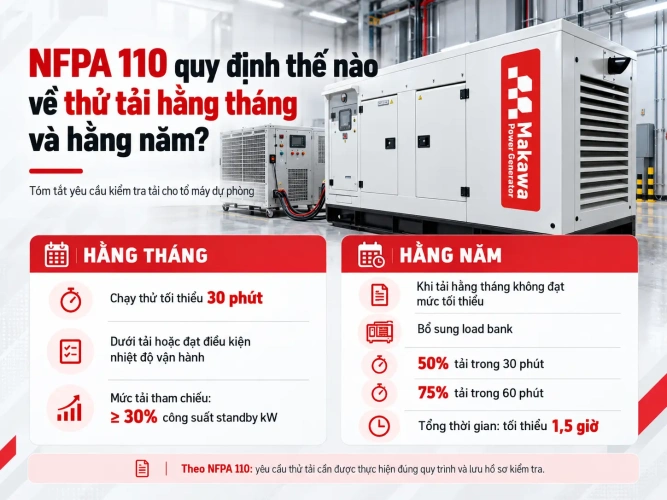

3/ NFPA 110 quy định thế nào về thử tải hằng tháng và hằng năm?
NFPA 110 là tiêu chuẩn của Mỹ về hệ thống nguồn khẩn cấp và dự phòng. Tại Việt Nam đây không phải văn bản pháp luật áp dụng chung; nó có hiệu lực khi hồ sơ thiết kế, chủ đầu tư, dự án FDI, bệnh viện hoặc trung tâm dữ liệu viện dẫn. Vì vậy câu đầu tiên cần hỏi là hợp đồng và hồ sơ thiết kế của bạn đang viện dẫn tiêu chuẩn nào, ấn bản nào.

GHI CHÚ BIÊN TẬP (xóa trước khi đăng): câu “không phải văn bản pháp luật áp dụng chung” là hiểu biết của người soạn, chưa đối chiếu với văn bản pháp luật Việt Nam hiện hành (PCCC, an toàn điện, công trình y tế và dữ liệu). Cần kỹ thuật hoặc pháp chế xác nhận.
Theo tài liệu của Văn phòng Cứu hỏa bang Kansas (Mỹ), viện dẫn NFPA 110 các ấn bản 1999 và 2005 cho hệ thống điện thiết yếu của cơ sở y tế, nội dung chính là:
- Chạy tổ máy ít nhất mỗi tháng, tối thiểu 30 phút, ở không dưới 30% công suất kW ghi trên nhãn (nameplate).
- Nếu tổ máy diesel không đạt mức đó bằng phụ tải sẵn có: vẫn chạy hằng tháng với phụ tải sẵn có và thêm bài thử load bank hằng năm: 25% trong 30 phút, 50% trong 30 phút, 75% trong 60 phút, tổng 2 giờ.
- Cơ sở không đạt 30% phải ghi lại thiết bị đang đấu vào tổ máy và % tải thực tế.
- Lý do được nêu: tổ máy diesel không được tải đủ sẽ tích tụ cặn carbon; tải cao của bài thử load bank thổi bớt phần cặn đó.
Tài liệu gốc: Fire Fact 082 – Generator Testing & Maintenance, Office of the State Fire Marshal, Kansas. Văn bản chuẩn là NFPA 110, Standard for Emergency and Standby Power Systems (tài liệu trả phí của NFPA). Các ấn bản sau có thể điều chỉnh nấc tải và thời lượng, nên luôn dùng ấn bản mà hồ sơ dự án hoặc cơ quan có thẩm quyền chỉ định.
GHI CHÚ BIÊN TẬP (xóa trước khi đăng): một số nguồn thứ cấp (nhà cung cấp phần mềm và dịch vụ, không phải văn bản NFPA) nêu ấn bản mới (2025) rút bài thử bù còn 50% trong 30 phút rồi 75% trong 60 phút (tổng 1,5 giờ); một số nguồn khác nêu 100% trong 2 giờ. Ba cách nói này mâu thuẫn nhau và chưa được đối chiếu với văn bản gốc. Phải kiểm tra bản NFPA 110 mà dự án áp dụng trước khi đăng; nếu không kiểm được, giữ phần “ấn bản cũ” như trong bảng và không viết gì về ấn bản mới.
Hai điểm dễ hiểu sai: mốc 30% tính theo kW trên nhãn tổ máy chứ không phải kVA; và một buổi chạy 30 phút ở tải dưới 30% không được tính là buổi chạy đạt.
4/ Load bank thuần trở có đủ để thử đầy đủ kVA không?
Không phải lúc nào cũng đủ. Load bank thuần trở có cosφ bằng 1, nên khi đóng đủ kW định mức, đầu phát chỉ phát kVA bằng kW, thấp hơn kVA định mức. Động cơ được thử đủ 100% công suất, nhưng đầu phát và AVR chưa chạy ở dòng định mức.
Ví dụ với tổ máy 500kVA, điện áp dây 400 V (giả định để minh họa): dòng định mức = 500.000 / (√3 × 400) ≈ 722 A. Khi đóng tải trở 400 kW, dòng chỉ là 400.000 / (√3 × 400 × 1) ≈ 577 A, bằng 80% dòng định mức. Muốn thử đầu phát ở dòng định mức cần load bank trở-kháng đặt cosφ 0,8. Lý do tổ máy tính theo kVA và cosφ thường là 0,8 được giải thích trong bài về hệ số công suất 0,8.
| Loại tải | Thử được | Không thử được | Dùng khi |
|---|---|---|---|
| Thuần trở | kW thực, nhiệt độ, đốt cặn, độ ổn định tần số theo nấc | Đầu phát và AVR ở kVA định mức; khả năng chịu tải cảm | Thử định kỳ, đốt cặn, nghiệm thu phần động cơ |
| Trở-kháng (cosφ 0,8) | Cả kW và kVAr; đầu phát, AVR, kích từ ở dòng định mức | Chuỗi chuyển nguồn ATS, trừ khi đấu qua ATS | Nghiệm thu đầy đủ; bệnh viện, trung tâm dữ liệu, hồ sơ yêu cầu thử kVA |
| Nước muối (bể điện cực) | Chỉ tạo tải thô | Công suất dao động theo nhiệt độ nước, khó ghi số liệu ổn định; có nguy cơ điện giật, phóng hồ quang | Không khuyến nghị |
Quy tắc chọn: thử định kỳ để giữ độ sẵn sàng và đốt cặn thì thuần trở thường đủ; nghiệm thu, hoặc khi hợp đồng yêu cầu chứng minh kVA, thì dùng trở-kháng.
5/ Quy trình thử tải bằng load bank gồm những bước nào?
- Kiểm tra trước thử. Mức dầu, nước làm mát, nhiên liệu, ắc quy; không còn cảnh báo; thiết bị bảo vệ và tiếp địa đã kiểm.
- Đặt và đấu load bank. Đặt nơi thông thoáng, gió nóng không thổi ngược vào két làm mát của tổ máy; cáp đủ tiết diện cho dòng nấc cao nhất; có khóa liên động để tổ máy không cấp ngược lên lưới hoặc tủ phân phối.
- Khởi động và làm nóng. Chạy không tải ngắn đến khi nhiệt độ nước và dầu ổn định theo hướng dẫn của hãng. Thông lệ trong nước là 10–20 phút; không kéo dài thêm vì chạy không tải lâu cũng sinh cặn.
- Đóng tải theo nấc. Đóng ACB cấp điện ra load bank, nâng từng nấc theo bảng mục đích ở trên và chờ ổn định ở mỗi nấc.
- Ghi thông số. Mỗi 5–15 phút ghi điện áp ba pha, dòng ba pha, tần số, kW, cosφ, áp suất dầu, nhiệt độ nước, nhiệt độ dầu, nhiệt độ khí xả, mức nhiên liệu.
- Quan sát. Màu khói, rò rỉ, rung, tiếng ồn, độ nóng của đầu cốt và CB.
- Giảm tải và làm nguội. Giảm theo nấc, chạy không tải khoảng 5 phút rồi dừng máy.
- Kiểm tra sau thử và lập biên bản. Kiểm lại mức dầu, rò rỉ, siết lại đầu cốt. Biên bản gồm thông tin tổ máy và load bank, nấc tải và thời lượng, bảng thông số theo thời điểm, hiện tượng bất thường, kết luận và chữ ký các bên.
Tiêu chí đạt phải lấy từ hợp đồng hoặc tài liệu của hãng: điện áp và tần số ổn định trong giới hạn quy định, không có cảnh báo hoặc dừng máy bảo vệ, nhiệt độ và áp suất nằm trong dải cho phép.
GHI CHÚ BIÊN TẬP (xóa trước khi đăng): thời gian làm nóng, thời gian làm nguội và giới hạn điện áp, tần số phải lấy từ manual của hãng động cơ và từ hợp đồng; con số “10–20 phút” và “5 phút” ở đây là thông lệ của các đơn vị thử tải trong nước. [BỔ SUNG TỪ KỸ THUẬT MAKAWA] Một biên bản thử tải thực tế đã ẩn thông tin khách hàng (bảng thông số theo nấc) và ảnh bố trí load bank: đây là phần kinh nghiệm thực chiến mà bài đang thiếu.
6/ Cần chuẩn bị gì trước khi thử: nhiên liệu, thông gió, cáp và an toàn?

- Nhiên liệu. Nhiên liệu cần = Σ(kW × giờ) × suất tiêu hao (L/kWh). Bài bậc thang ở trên cho tổ máy 400 kW: 100 kW × 0,5 h + 200 kW × 0,5 h + 300 kW × 1 h = 450 kWh. Nếu suất tiêu hao là 0,27–0,30 L/kWh (giả định để minh họa, thay bằng đường cong của hãng) thì cần khoảng 120–135 L. Chuẩn bị dư khoảng 20%, tức ít nhất 160 L trong bình.
- Công suất load bank. Chọn tổng công suất không nhỏ hơn kW định mức của tổ máy, cộng khoảng 10% nếu thử 110%. Các dải công suất tổ máy hiện có xem tại các dải công suất tổ máy.
- Thông gió và khí xả. Load bank xả nhiệt lớn; đặt sao cho gió nóng không hồi lại két làm mát hoặc cửa hút gió của phòng máy. Kiểm tra đường thoát khí xả.
- Cáp và đấu nối. Chọn cáp theo dòng của nấc cao nhất (ví dụ 577 A ở 400 kW, 400 V, tải trở); siết đầu cốt đúng lực; kiểm tra tiếp địa.
- Cô lập với lưới. Đặt ATS ở chế độ khóa hoặc tách tổ máy khỏi thanh cái tòa nhà trước khi đóng tải giả, để không cấp ngược lên lưới.
- An toàn lao động. Khóa và gắn thẻ (lockout–tagout), rào khu vực load bank, bình CO₂ ở cửa phòng máy, nút tai chống ồn, có người trực nút dừng khẩn.
- Thông báo. Báo chủ đầu tư hoặc ban quản lý về tiếng ồn và khí xả trong khung giờ thử.
7/ Thử tải thật qua ATS có thay được load bank không?
Không thay được, nhưng hai cách bổ sung cho nhau.
| Tiêu chí | Tải thật qua ATS | Load bank |
|---|---|---|
| Chứng minh chuỗi khởi động, chuyển nguồn, hồi phục | Có | Chỉ khi đấu qua ATS |
| Chỉnh được từng nấc tải | Không | Có |
| Đạt 75–100% công suất | Hiếm khi | Có |
| Rủi ro cho phụ tải thật | Có, nếu điện áp hoặc tần số lệch | Không, tải giả cách ly khỏi phụ tải |
| Ý nghĩa của biên bản | Chứng minh vận hành thực tế | Chứng minh công suất và đốt cặn |
Cách làm thực dụng: chạy thật qua tủ chuyển nguồn ATS hằng tháng để kiểm tra chuỗi chuyển nguồn, và dùng load bank hằng năm, khi cần đốt cặn hoặc nghiệm thu. Với hệ hòa đồng bộ nhiều tổ máy, thử từng tổ máy riêng rồi thử cả hệ để kiểm tra chia tải giữa các tổ.
Những sai lầm thường gặp khi thử tải máy phát điện
- Coi chạy không tải 10 phút là đã thử. Sửa: chạy có tải từ 30% hoặc thử bù bằng load bank.
- Đóng thẳng 100% ngay từ đầu. Sửa: tăng theo nấc, chờ nhiệt độ ổn định.
- Dùng tải thuần trở rồi kết luận đầu phát đạt kVA. Sửa: dùng load bank trở-kháng khi cần chứng minh kVA.
- Thử 110% trên tổ máy chỉ có rating Standby. Sửa: đối chiếu datasheet; bỏ nấc 110% nếu hãng không cho phép.
- Đặt load bank để gió nóng hồi vào két làm mát. Sửa: đổi hướng đặt, tăng khoảng cách.
- Không tính nhiên liệu nên máy tắt giữa chừng. Sửa: tính theo kWh như phần chuẩn bị.
- Không lập biên bản hoặc chỉ ghi “đạt”. Sửa: ghi thông số theo thời điểm, kèm chữ ký các bên.
8/ Câu hỏi thường gặp (FAQ)
Thử tải máy phát điện bằng load bank bao lâu một lần?
Với tổ máy diesel dự phòng, NFPA 110 yêu cầu chạy hằng tháng tối thiểu 30 phút ở từ 30% công suất kW trên nhãn; nếu phụ tải thực không đạt mức này thì bổ sung bài thử load bank hằng năm. Tổ máy thường chạy tải thấp nên thử thường hơn theo khuyến nghị của hãng động cơ.
Thử tải bao nhiêu phần trăm là đủ để tránh đóng cặn?
Không có mức cố định cho mọi động cơ. Thông lệ là nâng tải lên cao, thường từ 75% công suất kW định mức, giữ đến khi nhiệt độ khí xả và nước làm mát ổn định, trong khoảng từ 1 giờ đến vài giờ. Mức và thời gian chính xác lấy từ tài liệu vận hành của hãng cho đúng model.
Chạy không tải 10 phút mỗi tuần có thay được thử tải không?
Không. Chạy không tải chỉ cho biết máy khởi động và có điện áp, không chứng minh khả năng bắt tải và không đủ nóng để đốt cặn. Duy trì thói quen này còn làm cặn tích lũy nhanh hơn. Nên thay bằng chạy có tải từ 30% hoặc kèm bài thử load bank định kỳ.
Load bank thuần trở và load bank trở-kháng khác nhau thế nào?
Thuần trở tạo tải kW với cosφ bằng 1, đủ để thử động cơ và đốt cặn. Trở-kháng thêm thành phần phản kháng để đặt cosφ 0,8, thử được đầu phát và AVR ở dòng định mức. Nghiệm thu đầy đủ hoặc hồ sơ yêu cầu kVA thì chọn trở-kháng.
Có nên thử 110% công suất không?
Chỉ khi tổ máy có rating Prime cho phép quá tải ngắn và hợp đồng hoặc datasheet nêu rõ. Với tổ máy chỉ có rating Standby, không thử 110% nếu hãng không cho phép. Nấc 110% thường chỉ kéo dài khoảng 10 phút.
