Makawa vừa hoàn thành lắp đặt và nghiệm thu bàn giao hệ thống máy phát điện Baudouin 400kVA cho doanh nghiệp xây dựng tại Hải Phòng. Công trình xây dựng có đặc điểm riêng so với nhà máy hay tòa nhà vận hành ổn định: tải điện thay đổi liên tục theo từng giai đoạn thi công, điện lưới tại khu vực công trình thường không ổn định, và áp lực tiến độ không cho phép dừng máy chờ xử lý sự cố.
Bài viết dưới đây ghi lại toàn bộ quy trình — từ khảo sát ban đầu đến chạy thử tải — để các đơn vị có nhu cầu tương tự có thể tham khảo khi lập phương án.
1/ Vì Sao Chọn Máy Phát Điện Baudouin 400kVA Cho Công Trình Xây Dựng

1.1/ Baudouin là thương hiệu gì?
Baudouin là thương hiệu động cơ diesel của Pháp, hiện thuộc tập đoàn Weichai (Trung Quốc) sau khi được mua lại từ năm 2009. Dây chuyền sản xuất và tiêu chuẩn kỹ thuật vẫn tuân thủ quy trình Pháp, với các model phổ biến trong ứng dụng máy phát điện công nghiệp từ 60kVA đến 2000kVA.
Tại Việt Nam, Baudouin được sử dụng nhiều trong công trình xây dựng, nhà máy và tòa nhà — lý do chủ yếu là khả năng chịu tải khởi động cao và chi phí phụ tùng bảo trì hợp lý so với các thương hiệu châu Âu khác như Volvo Penta hay MTU ở cùng phân khúc.
1.2/ Tại sao máy phát điện Baudouin 400kVA (320kW) phù hợp với công trình này?

Makawa thực hiện khảo sát tải trước khi đề xuất cấu hình. Kết quả tính toán:
- Tải vận hành thực tế (continuous load): khoảng 210–230kW
- Tải đỉnh ước tính (peak load bao gồm khởi động đồng thời): có thể đạt 280–290kW
- Hệ số dự phòng khuyến nghị: không dưới 15–20% so với tải đỉnh để máy không hoạt động liên tục ở 100% công suất
Với máy phát điện Baudouin 400kVA (320kW prime power theo tiêu chuẩn ISO 8528), công suất phát thực tế đủ để chịu tải đỉnh mà không bị sụt áp hoặc quá tải ngắn hạn khi khởi động máy hàn hay cần trục đồng thời.
Nếu chọn máy 300kVA (240kW), công trình sẽ bị giới hạn khả năng khởi động đồng thời nhiều thiết bị — phải vận hành tuần tự, ảnh hưởng tiến độ. Ngược lại, nếu chọn 500kVA chỉ để dư tải, chi phí đầu tư và nhiên liệu tăng mà không mang lại lợi ích vận hành rõ ràng.
XEM THÊM: https://makawa.vn/sanpham/may-phat-dien-cong-nghiep/may-phat-dien-baudouin/
2/ Quá Trình Thi Công Thực Tế lắp Đặt Máy Phát Điện Baudouin 400kVA Tại Hải Phong

2.1/ Giai đoạn 1: Khảo sát và lập phương án
Trước khi báo giá, Makawa kiểm tra:
- Sơ đồ phụ tải: liệt kê thiết bị, công suất từng tải, ước tính tải đồng thời
- Vị trí đặt máy: mặt bằng, khả năng đưa máy vào, khoảng cách ống xả, hướng thông gió
- Yêu cầu ATS: nguồn lưới nào cần backup, tốc độ chuyển nguồn, số cực ATS
- Điều kiện công trường: tiếng ồn có ảnh hưởng đến khu dân cư/văn phòng lân cận không
Với công trình này, vị trí đặt máy tại khu vực có tường bao nhưng không có mái che toàn bộ — yêu cầu xem xét thêm phương án vỏ bảo vệ thời tiết (weatherproof canopy) để máy hoạt động an toàn khi mưa.
2.2/ Giai đoạn 2: Vận chuyển và cẩu hạ máy
Máy phát điện Baudouin 400kVA có trọng lượng khoảng 3.200–3.800kg tùy cấu hình. Makawa phối hợp với đơn vị cẩu tại Hải Phòng để:

- Kiểm tra lộ trình vận chuyển từ kho đến công trình
- Lập phương án cẩu hạ đảm bảo an toàn, không va đập vào kết cấu xung quanh

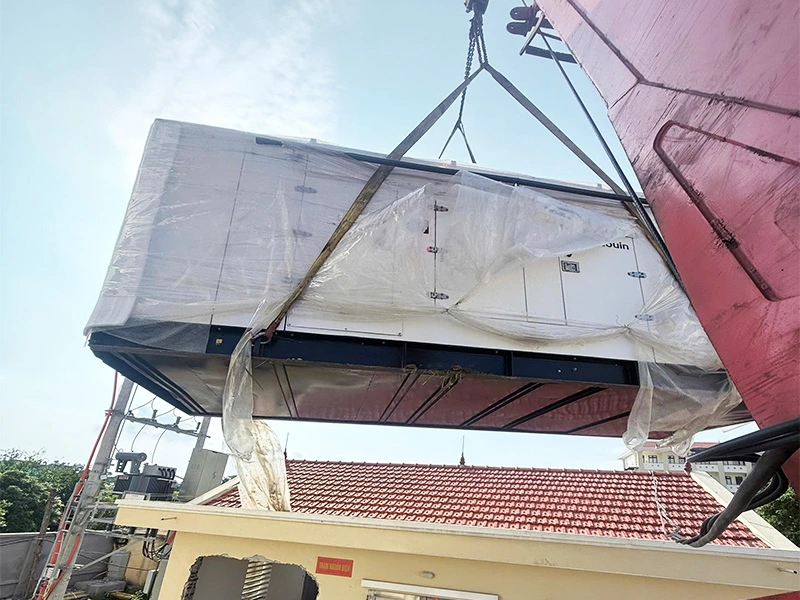

- Định vị máy trên bệ móng chống rung đúng vị trí thiết kế, đảm bảo cân bằng và thông gió đủ về 3 phía
Một lưu ý thực tế: khoảng cách tối thiểu giữa thân máy và tường là 1m về phía cửa hút khí, 1.5–2m về phía thải khí nóng. Nếu không đảm bảo, máy sẽ liên tục kéo lại khí nóng vừa thải ra, dẫn đến quá nhiệt và giảm công suất theo thời gian.
2.3/ Giai đoạn 3: Đấu nối điện và lắp ATS
Với công trình xây dựng, Makawa chọn ATS 4 cực thay vì 3 cực. Lý do:
ATS 4 cực cắt cả dây trung tính (N) khi chuyển nguồn — quan trọng khi công trình có nguồn lưới và nguồn máy phát chạy song song trong giai đoạn chuyển tiếp, tránh sự cố do dòng thứ tự không giữa hai nguồn độc lập gây ra. Với tải hỗn hợp (chiếu sáng + động cơ + thiết bị điện tử), ATS 4 cực là lựa chọn kỹ thuật đúng đắn hơn.
Thời gian chuyển nguồn từ lưới sang máy phát được hiệu chỉnh theo yêu cầu: delay khoảng 8–12 giây (đủ để máy khởi động và ổn định điện áp trước khi đóng tải).
Các hạng mục đấu nối hoàn thiện trong giai đoạn này:
- Đấu cáp lực từ máy phát đến tủ ATS
- Đấu cáp tín hiệu từ ATS về bộ controller máy phát
- Đấu tiếp địa riêng cho vỏ máy và trung tính
- Lắp ống xả và bộ giảm âm xả khói ra ngoài tường
2.4/ Giai đoạn 4: Chạy thử và nghiệm thu
Chạy thử không tải (no-load test): Kiểm tra điện áp, tần số, nhiệt độ nước làm mát, áp suất dầu, hoạt động của controller và tín hiệu giao tiếp ATS.
Chạy thử có tải (load test): Makawa sử dụng tải giả (load bank) hoặc đóng tải thực tế theo từng bước — 25%, 50%, 75%, 100% công suất định mức. Theo dõi:
- Điện áp đầu ra và độ sụt áp khi đóng tải đột ngột
- Nhiệt độ động cơ sau 30 phút vận hành liên tục ở tải 75%
- Tiêu hao nhiên liệu thực tế
- Tốc độ ổn định sau khi đóng thêm tải lớn
Kết quả chạy thử đạt yêu cầu → lập biên bản nghiệm thu, bàn giao hồ sơ kỹ thuật, hướng dẫn vận hành và lịch bảo trì định kỳ cho bên sử dụng.
THAM KHẢO THÊM: https://makawa.vn/lap-dat-may-phat-dien-cong-nghiep-tron-goi/
3/ Vì Sao Các Đơn Vị Xây Dựng Tại Hải Phòng Chọn Makawa
Makawa không phải là nhà phân phối chỉ bán máy rồi giao — mô hình hoạt động là thi công trọn gói: từ tính tải, tư vấn cấu hình, cung cấp thiết bị, vận chuyển, cẩu hạ, đấu nối, chạy thử đến nghiệm thu bàn giao.

Với nhà thầu và chủ đầu tư, điều này có nghĩa là: một đầu mối chịu trách nhiệm kỹ thuật từ đầu đến cuối — không phải mua máy nơi này, thuê lắp nơi khác rồi không ai nhận trách nhiệm khi có vấn đề sau nghiệm thu.
Đội kỹ thuật Makawa có kinh nghiệm triển khai trên nhiều loại công trình tại miền Bắc: nhà máy sản xuất, khu công nghiệp, tòa nhà thương mại, bệnh viện, công trình xây dựng và hạ tầng. Kinh nghiệm đó thể hiện ở khả năng xử lý các tình huống thực tế phát sinh trong quá trình thi công — không chỉ biết lắp máy theo tài liệu.
Makawa cũng cung cấp dịch vụ bảo trì định kỳ và bảo hành sau lắp đặt, đảm bảo máy luôn sẵn sàng vận hành khi cần — đặc biệt quan trọng với công trình xây dựng có tiến độ chặt chẽ.
Máy phát điện Baudouin 400kVA phù hợp với nhiều loại công trình có tải hỗn hợp từ 200–280kW, bao gồm công trình xây dựng, xưởng sản xuất, tòa nhà văn phòng và kho logistics. Điểm quan trọng là phải tính tải đúng — bao gồm tải đỉnh và tải khởi động — trước khi quyết định công suất, không chỉ dựa vào con số tổng nameplate.
Thi công đúng kỹ thuật — từ thông gió, bệ móng, ATS, tiếp địa đến chạy thử tải — là điều kiện để máy vận hành ổn định trong suốt vòng đời dự án.
Nếu bạn đang cần máy phát điện Baudouin 400kVA cho công trình tại Hải Phòng hoặc các tỉnh thành miền Bắc, Makawa có thể hỗ trợ khảo sát tải thực tế và đề xuất cấu hình trước khi báo giá. Gửi thông tin công trình — bao gồm danh sách thiết bị điện chính và vị trí lắp đặt dự kiến — để nhận phương án kỹ thuật và báo giá trọn gói.
Liên hệ Makawa ngay! Để được tư vấn kỹ thuật chuyên sâu và nhận báo giá máy phát điện Baudouin 650kVA chính xác:
CÔNG TY TNHH TBCN MAKAWA
- Địa chỉ: Tòa Audi, Số 8 Phạm Hùng, Phường Mễ Trì, Quận Nam Từ Liêm, Thành Phố Hà Nội
- Email: info@makawa.vn & makawa68@gmail.com
- Hotline: 0985 89 89 50 ( Mr.Sơn )
- Fanpage: https://www.facebook.com/makawapower/
- Zalo: https://zalo.me/1958618261315842874
- www.makawa.vn & makawa.com.vn
