Chi phí lắp đặt máy phát điện công nghiệp bao gồm ít nhất 8 nhóm hạng mục chính: khảo sát và thiết kế, vận chuyển và cẩu hạ, lắp đặt tổ máy, hệ thống điện (ATS, cáp lực, tiếp địa), hệ thống nhiên liệu, hệ thống khí xả, thông gió phòng máy và chạy thử nghiệm thu. Tùy công trình, chi phí lắp đặt có thể chiếm 15–40% tổng mức đầu tư so với giá tổ máy, đặc biệt với các dự án có tuyến cáp dài, hệ thống nhiên liệu độc lập hoặc phòng máy cần cải tạo.
Bài viết này phân tích chi tiết từng nhóm chi phí, phân biệt hạng mục bắt buộc và hạng mục phụ thuộc điều kiện công trình, đồng thời cung cấp checklist lập dự toán để doanh nghiệp kiểm soát ngân sách từ giai đoạn đầu.
1/ Chi phí lắp đặt máy phát điện bao gồm những nhóm hạng mục nào?
Chi phí lắp đặt máy phát điện công nghiệp gồm 8 nhóm hạng mục chính, từ khảo sát thiết kế đến chạy thử nghiệm thu — không chỉ đơn giản là chi phí nhân công lắp tổ máy.

Nhiều dự án phát sinh chi phí không phải vì tổ máy đắt hơn dự kiến, mà vì bỏ sót các hạng mục phụ trợ. Một nhà máy tại Bình Dương từng phải dừng kế hoạch đưa máy vào vận hành sau 3 tuần vì không tính trước chi phí cải tạo thông gió phòng máy và làm đường cáp mới — hai hạng mục không được đề cập trong hợp đồng mua máy ban đầu.
Sơ đồ quy trình lắp đặt và nhóm chi phí tương ứng:
| STT | Giai đoạn | Nhóm chi phí |
|---|---|---|
| 1 | Trước thi công | Khảo sát, đo đạc, thiết kế hệ thống |
| 2 | Vận chuyển | Di chuyển máy từ kho đến công trình |
| 3 | Cẩu hạ, định vị | Xe cẩu, xe nâng, đưa máy vào vị trí |
| 4 | Lắp đặt tổ máy | Căn chỉnh, chống rung, cố định bệ móng |
| 5 | Hệ thống điện | ATS, cáp lực, cáp điều khiển, tiếp địa |
| 6 | Hệ thống nhiên liệu | Bồn dầu, đường ống, bơm dầu, van |
| 7 | Hệ thống khí xả | Ống khói, tiêu âm, bảo ôn, giá đỡ |
| 8 | Phòng máy | Thông gió, tiêu âm, chiếu sáng, thoát nước |
| 9 | Hoàn thiện | Chạy thử, kiểm tra ATS, nghiệm thu, bàn giao hồ sơ |
2/ Chi phí khảo sát và thiết kế tốn bao nhiêu và có thể bỏ qua không?
Chi phí khảo sát và thiết kế là khoản đầu tư quan trọng nhất trong toàn bộ quá trình lắp đặt — dù thường bị xem nhẹ nhất. Đây là bước quyết định toàn bộ chi phí phía sau có chính xác hay không.
Bước khảo sát bao gồm: đo đạc hiện trạng phòng máy, xác định tuyến cáp từ máy phát đến tủ tổng, kiểm tra không gian cẩu hạ, đánh giá hệ thống thông gió hiện có, xác nhận vị trí bồn dầu và đường ống nhiên liệu.
Hậu quả thực tế khi bỏ qua khảo sát:
- Một dự án lắp máy 500kVA tại khu công nghiệp Long Hậu phải làm lại toàn bộ tuyến cáp sau khi thi công vì tuyến dự kiến đi qua khu vực có sẵn hệ thống nước chữa cháy — phát sinh thêm gần 80 triệu đồng ngoài hợp đồng.
- Dự án khách sạn 5 sao tại TP.HCM phải cẩu máy vòng qua cổng phụ và dùng xe cẩu nhỏ hơn vì không khảo sát chiều cao cổng vào — kéo dài thời gian thi công thêm 2 ngày và phát sinh chi phí cẩu hạ bổ sung.
Với các đơn vị có kinh nghiệm EPC như Makawa Power, khảo sát thực tế được thực hiện trước khi lập dự toán — không phải sau khi ký hợp đồng.
3/ Chi phí vận chuyển và cẩu hạ phụ thuộc vào yếu tố nào?
Chi phí vận chuyển và cẩu hạ phụ thuộc trực tiếp vào 4 yếu tố: khoảng cách vận chuyển, trọng lượng và kích thước tổ máy, điều kiện mặt bằng tiếp cận, và phương tiện cẩu hạ cần thiết.
Đây là nhóm chi phí biến động lớn nhất giữa các công trình, có thể dao động từ vài triệu đến hàng trăm triệu đồng tùy điều kiện thực tế.
Các yếu tố làm tăng chi phí vận chuyển và cẩu hạ:
| Yếu tố | Mức độ ảnh hưởng |
|---|---|
| Máy công suất lớn (>500kVA) | Cần xe đầu kéo + xe cẩu tải trọng cao |
| Lắp tầng hầm hoặc tầng lửng | Phải dùng cẩu tháp hoặc phá tường cục bộ |
| Không có đường cẩu thẳng vào vị trí | Cần cẩu relay 2–3 lần, tăng chi phí đáng kể |
| Khu đô thị — thi công ban đêm | Phát sinh chi phí thi công ngoài giờ |
| Khoảng cách từ kho đến công trình >100km | Chi phí xe vận chuyển, xăng dầu, nhân công di chuyển |
| Máy nhập khẩu qua cảng | Có thể phát sinh chi phí kho bãi, thủ tục hải quan |
Một tổ máy máy phát điện 500kVA có trọng lượng khoảng 3.500–4.500kg tùy cấu hình — cần xe cẩu tối thiểu 5 tấn và mặt bằng đủ bán kính quay cẩu.

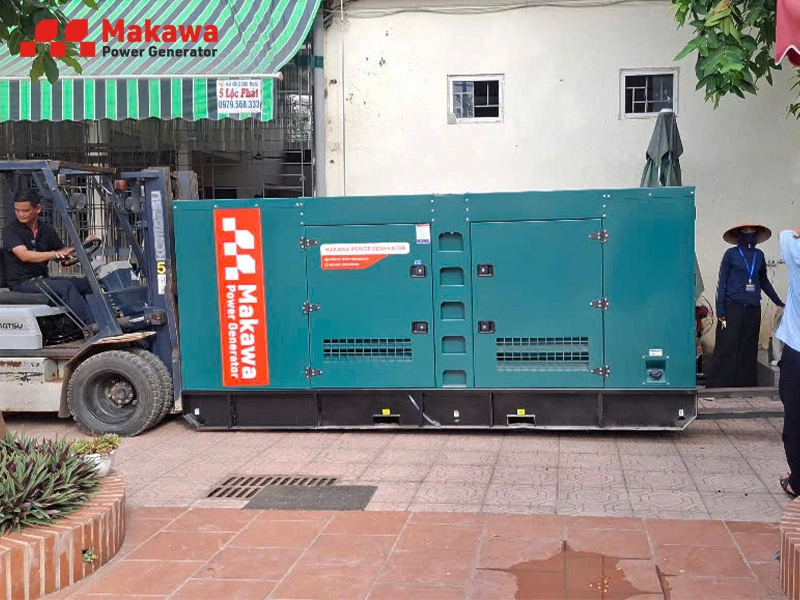

4/ Chi phí lắp đặt máy phát điện công nghiệp gồm những hạng mục kỹ thuật nào?
Chi phí lắp đặt tổ máy bao gồm 4 hạng mục kỹ thuật: định vị và căn chỉnh tổ máy theo bản vẽ thiết kế, lắp đặt bộ chống rung (vibration isolators), bắt bu-lông cố định bệ móng, và đấu nối ống xả ban đầu vào hệ thống khí thải.

Lưu ý quan trọng: bộ chống rung không phải phụ kiện tùy chọn — đây là yêu cầu bắt buộc để bảo vệ kết cấu công trình và kéo dài tuổi thọ tổ máy. Rung động từ máy phát không có chống rung có thể gây nứt sàn, lỏng bu-lông theo thời gian và ảnh hưởng đến các thiết bị lân cận.
5/ Chi phí hệ thống điện: ATS, cáp lực và tiếp địa tính như thế nào?
Chi phí hệ thống điện là nhóm hạng mục thường chiếm tỷ trọng lớn nhất trong toàn bộ chi phí lắp đặt, bao gồm tủ ATS, cáp lực, cáp điều khiển, máng cáp, MCCB và hệ thống tiếp địa.
5.1/ Tủ ATS (Tủ chuyển nguồn tự động) tính giá như thế nào?
Giá tủ ATS phụ thuộc vào 3 yếu tố chính: dòng điện định mức (A), số cực (3 cực hoặc 4 cực), và thương hiệu thiết bị đóng cắt bên trong (Schneider, ABB, Siemens hoặc hàng Trung Quốc).
Phân biệt ATS 3 cực và 4 cực:
- ATS 3 cực: chuyển đổi 3 pha L1–L2–L3, dùng khi hệ thống trung tính (N) được nối chung giữa lưới điện và máy phát.
- ATS 4 cực: chuyển đổi thêm dây trung tính N, bắt buộc khi hệ thống trung tính không nối chung — phổ biến ở các công trình có tải nhạy cảm, bệnh viện, data center.
Chọn sai ATS không chỉ ảnh hưởng đến vận hành mà còn có thể gây nguy cơ ngắn mạch khi chuyển nguồn.
5.2/ Chi phí cáp lực phụ thuộc vào điều kiện nào?
Chi phí cáp lực phụ thuộc vào 3 yếu tố: tiết diện cáp (mm²) theo dòng điện định mức của máy phát, chiều dài tuyến từ máy phát đến tủ tổng, và phương pháp đi cáp (trên máng, trong ống, chôn dưới đất).
Tuyến cáp dài là một trong những nguyên nhân phổ biến nhất khiến chi phí lắp đặt thực tế cao hơn dự toán ban đầu. Khi khoảng cách từ phòng máy đến tủ phân phối chính vượt quá 50–80m, chi phí cáp lực có thể bằng hoặc vượt chi phí tổ máy trong một số trường hợp.
Các hạng mục hệ thống điện:
| Hạng mục | Ghi chú |
|---|---|
| Tủ ATS | Tùy dòng điện, số cực, thương hiệu CB |
| Cáp lực (cáp nguồn) | Tùy tiết diện và chiều dài tuyến |
| Cáp điều khiển | Nối bộ điều khiển với ATS |
| Máng cáp / thang cáp | Tùy tuyến và yêu cầu thẩm mỹ |
| MCCB aptomat đầu ra | Tùy số mạch tải |
| Hệ thống tiếp địa | Bắt buộc theo TCVN 9358:2012 |
| Đấu nối vào tủ tổng | Tùy điều kiện tủ hiện có |
5.3/ Tiếp địa có bắt buộc không?
Hệ thống tiếp địa là hạng mục bắt buộc theo TCVN 9358:2012 — không phải tùy chọn. Máy phát điện không có tiếp địa đúng chuẩn không được nghiệm thu và tiềm ẩn nguy cơ điện giật cho người vận hành.
6/ Chi phí hệ thống nhiên liệu gồm những gì và khi nào cần bồn dầu độc lập?
Chi phí hệ thống nhiên liệu gồm bồn dầu ngày (day tank), bồn dầu chính, đường ống nhiên liệu, van đóng cắt khẩn cấp, bơm dầu và hệ thống báo mức dầu — và đây là nhóm chi phí thường bị bỏ sót nhiều nhất trong giai đoạn dự toán.
Khi nào cần bồn dầu chính độc lập?
Tổ máy có bồn dầu tích hợp (sub-base tank) thường đủ nhiên liệu cho 8–12 giờ vận hành ở 75% tải. Nếu công trình yêu cầu thời gian dự phòng dài hơn (bệnh viện, data center, khu công nghiệp không ngừng hoạt động), bắt buộc phải lắp bồn dầu chính bên ngoài với hệ thống bơm tiếp dầu tự động.
Các hạng mục hệ thống nhiên liệu:
| Hạng mục | Bắt buộc / Tùy điều kiện |
|---|---|
| Bồn dầu ngày (day tank) | Bắt buộc nếu máy không có bồn tích hợp |
| Bồn dầu chính | Tùy yêu cầu thời gian dự trữ |
| Đường ống nhiên liệu | Bắt buộc khi bồn tách rời tổ máy |
| Van đóng khẩn cấp (emergency shut-off) | Bắt buộc theo yêu cầu PCCC |
| Bơm dầu tự động | Khi bồn chính đặt xa hoặc thấp hơn động cơ |
| Cảm biến mức dầu + báo động | Khuyến nghị cho mọi công trình |
| Hệ thống tràn dầu (overflow return) | Bắt buộc với bồn lớn hơn 200 lít |
Một lỗi phổ biến trong dự toán là chủ đầu tư nghĩ rằng máy phát đã có bồn tích hợp nên không cần hệ thống nhiên liệu bổ sung — nhưng thực tế bồn dầu ngày chỉ đủ vận hành 8–12 giờ. Khi mất điện kéo dài qua đêm hoặc nhiều ngày, nếu không có bồn chính và hệ thống bơm tiếp dầu, máy sẽ tự dừng do hết nhiên liệu.
7/ Chi phí hệ thống khí xả và ống khói tính như thế nào?
Chi phí hệ thống khí xả bao gồm ống khói inox hoặc thép carbon, bộ tiêu âm (silencer/muffler), giá đỡ và liên kết ống, lớp bảo ôn chịu nhiệt, và đầu nối mềm chống rung giữa động cơ và ống khói.
Đây là hạng mục không thể bỏ qua vì ảnh hưởng trực tiếp đến an toàn vận hành và tuân thủ pháp lý về môi trường.
Những yếu tố làm tăng chi phí ống khói:
- Chiều cao ống khói: nhiều tòa nhà yêu cầu ống khói cao vượt mái, làm tăng chiều dài và trọng lượng hệ thống đỡ.
- Đường đi phức tạp: ống phải đi qua tường, sàn hoặc vòng tránh chướng ngại vật làm tăng số cút nối và co giãn nhiệt.
- Yêu cầu tiêu âm cao: bệnh viện, khách sạn, khu dân cư cần tiêu âm 2 lớp hoặc tiêu âm có hiệu suất cao hơn chuẩn.
- Bảo ôn toàn tuyến: bắt buộc khi ống khói đi qua không gian có người hoặc khu vực dễ cháy.
8/ Chi phí cải tạo và hoàn thiện phòng máy phát điện gồm những hạng mục nào?
Chi phí phòng máy phát điện bao gồm hệ thống thông gió cưỡng bức, cửa gió vào/ra, hộp gom khí nóng, tiêu âm tường và trần, chiếu sáng, hệ thống thoát nước sàn và cửa ra vào chịu lửa — và đây là nhóm chi phí biến động lớn nhất tùy tình trạng phòng máy hiện có.
Phân loại chi phí phòng máy:
| Hạng mục | Bắt buộc | Tùy điều kiện |
|---|---|---|
| Quạt thông gió cưỡng bức | ✓ | |
| Cửa gió đầu vào (louver) | ✓ | |
| Hộp gom và dẫn khí nóng ra ngoài | ✓ | |
| Tiêu âm tường, trần | ✓ (khách sạn, bệnh viện) | |
| Chiếu sáng phòng máy | ✓ | |
| Hệ thống thoát nước sàn | ✓ | |
| Cửa chịu lửa ngăn cháy | ✓ (tầng hầm, yêu cầu PCCC) | |
| Hệ thống phát hiện/dập cháy | ✓ (theo yêu cầu PCCC công trình) | |
| Sơn chống ẩm sàn và tường | ✓ | |
| Xây dựng/cải tạo phòng mới | ✓ (nếu chưa có phòng máy) |
Một trường hợp thực tế: dự án nhà máy thực phẩm tại Đồng Nai lắp máy máy phát điện 300kVA vào phòng hiện có. Sau khi khảo sát, phát hiện hệ thống thông gió hiện tại không đủ lưu lượng để giải nhiệt động cơ, dẫn đến phải cải tạo toàn bộ hệ thống quạt và cửa gió — phát sinh thêm chi phí ngoài dự toán ban đầu.
Yêu cầu thông gió phòng máy phát điện công nghiệp: lưu lượng không khí tối thiểu thường được tính theo công thức của nhà sản xuất động cơ, thường từ 1.500–4.000 m³/h tùy công suất máy.
9/ Chi phí chạy thử và nghiệm thu có tính riêng không?
Chi phí chạy thử và nghiệm thu thường được bao gồm trong gói lắp đặt của đơn vị thi công có kinh nghiệm, nhưng một số hạng mục phát sinh thêm nếu không được quy định rõ trong hợp đồng.
Quy trình chạy thử chuẩn:
- Chạy không tải (no-load test): kiểm tra điện áp, tần số, vòng tua động cơ, nhiệt độ nước làm mát, dầu nhớt — thời gian tối thiểu 30 phút.
- Chạy tải nhẹ (25–50% tải): kiểm tra ổn định điện áp dưới tải, kiểm tra ATS chuyển nguồn, phát hiện rò rỉ nhiên liệu hoặc dầu nhớt.
- Chạy tải định mức (75–100% tải): kiểm tra khả năng chịu tải, nhiệt độ vận hành, mức tiêu thụ nhiên liệu thực tế, độ ổn định tần số.
- Chạy tải giả (load bank test): dùng thiết bị tải giả khi không thể đặt tải thật vào máy — thường áp dụng cho bệnh viện, data center, công trình yêu cầu nghiệm thu nghiêm ngặt.
- Kiểm tra ATS và thời gian chuyển nguồn: mô phỏng mất điện lưới, kiểm tra thời gian máy khởi động và chuyển tải — thông thường 10–30 giây từ khi mất điện đến khi ATS đóng nguồn máy phát.
- Kiểm tra bảo vệ: kiểm tra ngưỡng bảo vệ quá nhiệt, áp suất dầu thấp, tốc độ cao, điện áp cao/thấp.
Hạng mục có thể phát sinh thêm:
| Hạng mục | Ghi chú |
|---|---|
| Thuê xe tải giả (load bank) | Khoảng [X]–[Y] triệu/ngày — cần xác nhận theo thị trường |
| Dầu diesel chạy thử | Thường từ 100–300 lít tùy công suất và thời gian chạy |
| Hồ sơ hoàn công và biên bản nghiệm thu | Thường bao gồm trong gói lắp đặt — cần xác nhận rõ trong hợp đồng |
| Đào tạo vận hành cho nhân viên | Tùy gói hợp đồng |
10/ Những yếu tố nào làm chi phí lắp đặt tăng đáng kể so với dự toán?
Chi phí lắp đặt máy phát điện công nghiệp tăng cao hơn dự toán khi công trình có 5 yếu tố chính: tuyến cáp dài, không gian cẩu hạ hạn chế, lắp đặt tầng hầm, yêu cầu tiêu âm cao và phòng máy chưa đạt chuẩn thông gió.
Bảng phân tích yếu tố rủi ro:
| Yếu tố | Lý do làm tăng chi phí |
|---|---|
| Tuyến cáp >50m | Tăng tiết diện cáp, chi phí vật liệu và nhân công |
| Máy công suất lớn >500kVA | Cần xe cẩu tải trọng cao, nhân lực chuyên biệt |
| Lắp đặt tầng hầm B1–B2 | Không gian hạn chế, thông gió phức tạp, khói xả khó dẫn |
| Không có đường tiếp cận cẩu hạ | Phải phá tường, dùng cẩu relay hoặc cẩu tháp |
| Phòng máy chật — máy không vào được qua cửa | Phải tháo/mở rộng cửa, tăng thời gian thi công |
| Yêu cầu PCCC nghiêm ngặt | Cần hệ thống dập cháy, cửa chịu lửa, bồn dầu ngoài |
| Công trình đang vận hành — thi công không ngừng | Thi công ban đêm hoặc theo ca, tăng chi phí nhân công |
| Vị trí xa kho hoặc xa Hà Nội/TP.HCM | Tăng chi phí di chuyển, ăn ở kỹ sư |
11/ Những khoản chi phí nào thường bị bỏ sót trong dự toán lắp đặt?
Có ít nhất 12 hạng mục thường bị bỏ sót khi doanh nghiệp tự lập dự toán lắp đặt máy phát điện công nghiệp — và đây là nguồn gốc của hầu hết các phát sinh hợp đồng.
Danh sách các khoản hay bị bỏ sót:
| STT | Hạng mục bị bỏ sót | Tại sao bị bỏ sót |
|---|---|---|
| 1 | Hệ thống tiếp địa | Không thấy trên bản vẽ thiết kế thông thường |
| 2 | Bộ chống rung (vibration isolators) | Bị xem là phụ kiện nhỏ, tính vào giá máy nhưng thực ra tính riêng |
| 3 | Dầu diesel cho chạy thử | Thường 100–300 lít, không có trong báo giá lắp đặt |
| 4 | Bảo ôn ống khói | Chỉ tính ống, quên bảo ôn |
| 5 | Chạy thử tải giả (load bank) | Không biết cần thiết hoặc cho rằng nhà thầu lo |
| 6 | Hệ thống báo mức nhiên liệu | Được coi là phụ kiện, không đưa vào dự toán |
| 7 | Đào tạo vận hành cho nhân viên | Không có trong hợp đồng chuẩn |
| 8 | Hồ sơ hoàn công kỹ thuật | Doanh nghiệp không biết cần yêu cầu |
| 9 | Chi phí cải tạo cửa gió phòng máy | Chỉ phát hiện sau khi vào máy |
| 10 | Van đóng khẩn cấp nhiên liệu | Không nằm trong phạm vi cung cấp của một số nhà thầu |
| 11 | Chi phí xử lý kết cấu nếu sàn yếu | Phát hiện khi cẩu máy vào, không khảo sát trước |
| 12 | Chi phí vận chuyển dầu đổ đầy bồn ban đầu | Thường không được tính trong dự án lắp đặt |
12/ Bảng phân loại chi phí bắt buộc và chi phí tùy điều kiện công trình
Phân biệt rõ hạng mục bắt buộc và hạng mục phụ thuộc điều kiện công trình giúp doanh nghiệp lập dự toán đúng ngân sách tối thiểu và dự phòng phần biến động.
| Nhóm | Hạng mục | Phân loại |
|---|---|---|
| Khảo sát | Khảo sát hiện trạng và đo đạc | Bắt buộc |
| Khảo sát | Thiết kế chi tiết hệ thống | Bắt buộc (với dự án phức tạp) |
| Vận chuyển | Vận chuyển tổ máy | Bắt buộc |
| Vận chuyển | Cẩu hạ, xe nâng | Bắt buộc |
| Lắp đặt máy | Định vị, căn chỉnh | Bắt buộc |
| Lắp đặt máy | Bộ chống rung | Bắt buộc |
| Hệ thống điện | Tủ ATS | Bắt buộc |
| Hệ thống điện | Cáp lực và cáp điều khiển | Bắt buộc |
| Hệ thống điện | Hệ thống tiếp địa | Bắt buộc (theo TCVN 9358) |
| Hệ thống điện | Máng cáp, thang cáp | Bắt buộc |
| Nhiên liệu | Đường ống từ bồn đến động cơ | Bắt buộc |
| Nhiên liệu | Bồn dầu ngày | Tùy điều kiện (nếu máy có bồn tích hợp) |
| Nhiên liệu | Bồn dầu chính + bơm tiếp dầu | Tùy yêu cầu dự trữ dầu |
| Nhiên liệu | Van đóng khẩn cấp | Bắt buộc với bồn lớn |
| Khí xả | Ống khói | Bắt buộc |
| Khí xả | Tiêu âm | Bắt buộc |
| Khí xả | Bảo ôn ống khói | Tùy đường đi và vị trí ống |
| Phòng máy | Thông gió cưỡng bức | Bắt buộc |
| Phòng máy | Tiêu âm phòng máy | Tùy yêu cầu môi trường xung quanh |
| Phòng máy | Cửa chịu lửa | Tùy yêu cầu PCCC công trình |
| Chạy thử | Chạy không tải + có tải | Bắt buộc |
| Chạy thử | Chạy tải giả (load bank) | Tùy yêu cầu nghiệm thu công trình |
| Bàn giao | Hồ sơ hoàn công | Bắt buộc |
| Bàn giao | Đào tạo vận hành | Tùy gói hợp đồng |
13/ Checklist lập dự toán chi phí lắp đặt máy phát điện công nghiệp
Sử dụng checklist này trước khi nhận báo giá từ đơn vị thi công để đảm bảo không bỏ sót hạng mục nào trong phạm vi cung cấp.

13.1/ Checklist 1 — Trước khi khảo sát
☐ Đã xác định vị trí đặt máy và phòng máy chưa? ☐ Phòng máy đã có hay cần xây mới/cải tạo? ☐ Khoảng cách từ phòng máy đến tủ điện tổng là bao nhiêu mét? ☐ Điều kiện cẩu hạ: có đường vào thẳng không? Chiều cao cổng/thang? ☐ Yêu cầu thời gian dự trữ dầu là bao nhiêu giờ? ☐ Có yêu cầu đặc thù về tiêu âm, PCCC, nghiệm thu không?
13.2/ Checklist 2 — Khi nhận báo giá lắp đặt
☐ Khảo sát và thiết kế đã bao gồm chưa? ☐ Chi phí cẩu hạ đã tính cụ thể chưa, hay để phát sinh thực tế? ☐ Tủ ATS: dòng điện, số cực, thương hiệu CB đã xác định rõ chưa? ☐ Chiều dài tuyến cáp lực đã được đo và tính vào báo giá chưa? ☐ Hệ thống nhiên liệu: bồn ngày, bồn chính, bơm dầu đã tính chưa? ☐ Hệ thống khí xả: ống khói chiều cao bao nhiêu, bảo ôn chưa? ☐ Thông gió phòng máy: lưu lượng quạt đã đủ chuẩn nhà sản xuất chưa? ☐ Tiếp địa đã tính vào phạm vi cung cấp chưa? ☐ Chạy thử: gồm chạy không tải, có tải và kiểm tra ATS chưa? ☐ Dầu diesel chạy thử ai cung cấp? ☐ Hồ sơ hoàn công và biên bản nghiệm thu có trong phạm vi không?
13.3/ Checklist 3 — Trước khi ký hợp đồng
☐ Phạm vi cung cấp đã được liệt kê chi tiết từng hạng mục chưa? ☐ Điều khoản phát sinh chi phí được quy định rõ ràng chưa? ☐ Tiến độ thi công và điều kiện bàn giao đã thống nhất chưa? ☐ Đơn vị thi công có kinh nghiệm EPC, có hồ sơ dự án tham khảo chưa? ☐ Bảo hành hệ thống lắp đặt (ngoài bảo hành máy) bao lâu?
14/ Vì sao cùng công suất nhưng chi phí lắp đặt có thể chênh lệch lớn giữa các công trình?
Chi phí lắp đặt máy phát điện cùng công suất có thể chênh lệch 50–200% giữa các công trình vì điều kiện thi công thực tế quyết định chi phí — không phải công suất máy.
Đây là điểm nhiều doanh nghiệp bị nhầm khi so sánh báo giá giữa các nhà thầu: cùng là lắp máy 200kVA nhưng dự án A (phòng máy sẵn, cáp 20m, mặt bằng cẩu thoáng) và dự án B (tầng hầm, cáp 120m, không có đường cẩu) có chi phí lắp đặt hoàn toàn khác nhau.
Expert Tip — Kỹ sư Makawa Power:
Khi nhận báo giá lắp đặt, không nên chỉ so sánh tổng số. Hãy yêu cầu nhà thầu bóc tách chi phí từng hạng mục: cáp bao nhiêu mét, ATS dòng nào, thông gió tính thế nào. Báo giá trọn gói thấp hơn đôi khi là dấu hiệu bỏ sót hạng mục, không phải thi công rẻ hơn.
15/ Kinh nghiệm tối ưu chi phí lắp đặt mà không ảnh hưởng đến chất lượng hệ thống
Tối ưu chi phí lắp đặt hiệu quả nhất đến từ thiết kế đúng ngay từ đầu — không phải từ cắt giảm hạng mục hoặc chọn vật tư kém chất lượng.
5 nguyên tắc tối ưu chi phí lắp đặt từ thực tế triển khai dự án của Makawa Power:
- 1. Khảo sát sớm, trước khi mua máy Nhiều dự án chọn vị trí phòng máy sau khi đã ký hợp đồng mua máy — dẫn đến phải chọn vị trí không tối ưu, tuyến cáp dài hơn, hoặc không gian cẩu hạ hạn chế. Khảo sát vị trí trước khi mua máy giúp tối ưu vị trí đặt máy, rút ngắn tuyến cáp và giảm chi phí cẩu hạ.
- 2. Tận dụng hạ tầng hiện hữu nếu đủ điều kiện Phòng máy cũ, máng cáp sẵn, hệ thống tiếp địa có thể tận dụng nếu đáp ứng yêu cầu kỹ thuật — nhưng phải được kỹ sư kiểm tra trước, không phải giả định. Tận dụng sai có thể gây chi phí cao hơn khi phải làm lại.
- 3. Thiết kế đồng bộ ngay từ đầu Thiết kế riêng lẻ từng phần (hôm nay thiết kế điện, tuần sau thiết kế nhiên liệu, tháng sau thiết kế thông gió) thường dẫn đến xung đột giữa các hệ thống, phải làm lại một phần. Thiết kế đồng bộ ngay từ đầu giúp tiết kiệm chi phí thi công lại.
- 4. Xác định rõ phạm vi cung cấp trong hợp đồng Hợp đồng ghi rõ từng hạng mục là cách duy nhất để kiểm soát phát sinh. Hợp đồng trọn gói không rõ phạm vi là nguồn gốc của hầu hết tranh chấp phát sinh chi phí sau thi công.
- 5. Chọn đơn vị có kinh nghiệm EPC Đơn vị có kinh nghiệm EPC thường phát hiện rủi ro phát sinh từ giai đoạn khảo sát — không phải khi đang thi công. Điều này giúp dự toán ban đầu chính xác hơn và giảm phát sinh thực tế. Xem thêm dự án lắp đặt máy phát điện Makawa đã thực hiện để đánh giá năng lực thi công thực tế.
Dự án tiết kiệm chi phí nhất không phải là dự án chọn nhà thầu báo giá thấp nhất — mà là dự án được khảo sát kỹ, thiết kế đồng bộ và phạm vi hợp đồng rõ ràng. Chúng tôi đã gặp nhiều công trình phải mời đơn vị thứ 3 vào xử lý phát sinh sau khi nhà thầu đầu tiên bỏ hạng mục để thắng thầu.
Chi phí lắp đặt máy phát điện công nghiệp không đơn giản là chi phí nhân công đưa máy vào vị trí. Đó là tổng hợp của ít nhất 8 nhóm hạng mục kỹ thuật, trong đó nhiều hạng mục có giá trị tương đương hoặc vượt chi phí nhân công lắp máy — đặc biệt là hệ thống điện, hệ thống nhiên liệu và cải tạo phòng máy.
Doanh nghiệp kiểm soát được ngân sách khi: khảo sát thực tế trước khi lập dự toán, yêu cầu bóc tách chi tiết từng hạng mục, và xác nhận rõ phạm vi cung cấp trước khi ký hợp đồng.
Makawa Power cung cấp dịch vụ lắp đặt máy phát điện công nghiệp trọn gói từ khảo sát, thiết kế, thi công đến nghiệm thu và bàn giao hồ sơ. Đội ngũ kỹ sư có kinh nghiệm EPC triển khai từ máy phát điện 100kVA đến các tổ máy công suất lớn cho nhà máy, khu công nghiệp, bệnh viện và trung tâm thương mại.
Bạn đang cần lập dự toán lắp đặt máy phát điện cho nhà máy hoặc công trình? Hãy gửi bản vẽ mặt bằng hoặc yêu cầu kỹ thuật cho đội ngũ Makawa Power. Chúng tôi sẽ hỗ trợ khảo sát, bóc tách các hạng mục cần thiết và tư vấn phương án lắp đặt phù hợp, giúp doanh nghiệp kiểm soát chi phí ngay từ giai đoạn đầu.
CÔNG TY TNHH TBCN MAKAWA
- Địa chỉ: Tòa Audi, Số 8 Phạm Hùng, Phường Mễ Trì, Quận Nam Từ Liêm, Thành Phố Hà Nội
- Email: info@makawa.vn & makawa68@gmail.com
- Hotline: 0985 89 89 50 ( Mr.Sơn )
- Fanpage: https://www.facebook.com/makawapower/
- Zalo: https://zalo.me/1958618261315842874
- www.makawa.vn & makawa.com.vn
